伴隨建筑行業的發展,人們對節能環保意識的不斷提高,新型的節能墻材就不斷的進行著升級換代,使得
輕質隔墻板深受建筑建筑裝飾行業的青睞,特別拿來用做隔斷墻。對于輕質隔墻板施工安裝施工,大部分工人都能正確操作,但是輕質隔墻板安裝后往往需要在板墻上面鋪設設水電線路,但是輕質隔墻板水電管線安裝時有很多細節需要處理好,才能保障墻板的正常使用。

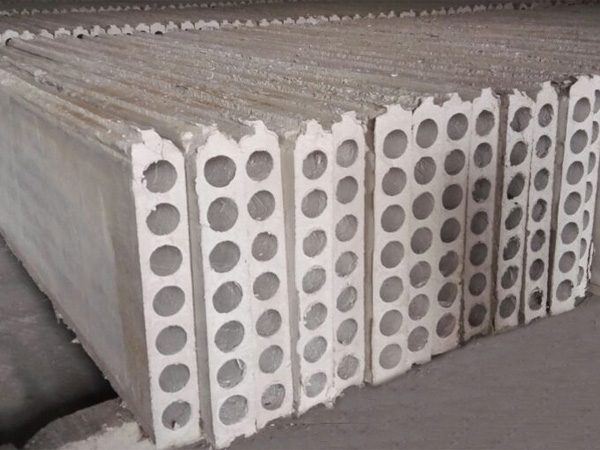

1、根據線路的走向確定位置時在圓孔處開孔,其次對于圓孔可以采用機械開孔,通過專用或自制的工具開孔,效果較好,對于尺寸較大的矩形孔,由于墻板良好的可加工性,可鋸,可割,因此沒有多大問題。
2、
石膏隔墻板是企口槽連接拼裝而成,經不起重錘猛擊,不能橫向敷設管路,施工時管路必須在預埋時從樓板中敷設。放線定位后用切割機開鑿。敷設完工即用混凝土砂漿摻人適量107膠等在開槽處粘貼玻璃纖維網格帶補平,防止開裂。
3、在安裝水箱、磁盆、電氣開關、插座、壁燈等水電器具處,按尺寸要求剔鑿孔口(不可剔通)后,不可用重錘猛擊,以免震壞墻板。管線埋好后,立即用水泥砂漿膩?zhàn)尤麑?shí)、刮平。而對于體積較大,自重較重的器具如動力箱則要按尺寸要求鑿孔洞(不可鑿?fù)?,再將木楔或鋼埋件用水泥砂漿摻水泥灌筑塞實,過7d后再安裝。

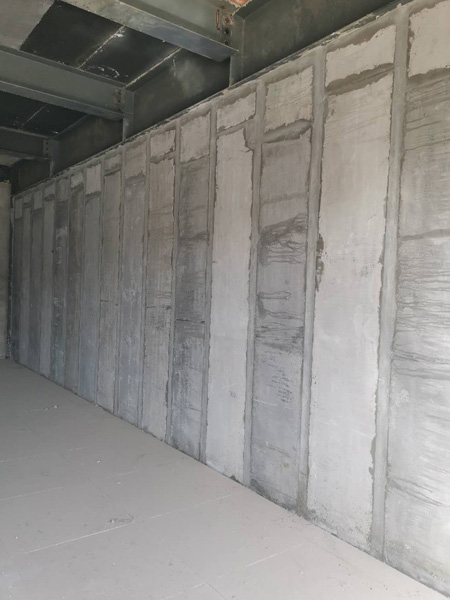

4、按設計要求,水電安裝須在已安裝好的墻體上彈線定位水電管線、線盒埋設位置,誤差不超過5mm。
5、用手提切割機根據定位線鋸出槽(孔)位,用鑿子鑿出線槽。
6、管線安裝時,走管方向盡量沿孔洞方向布置,線管埋設好,待檢查無誤后,填塞粗砂漿,面層用抹面砂漿抹平壓光,線盒用水泥砂漿鑲固,必須二遍成活,確保不開裂。水電安裝后應注意封堵砂漿不要高出墻板面。
7、橫向安裝水電管線可在預制內墻板單面開槽,開槽長度不大于墻長1/2為宜。如需雙面開槽埋設,必須一面板槽封堵完成后,再開另一面板槽,兩面開槽部位高差不小于100mm,以免整幅墻板松動。槽孔封堵時,內墻板孔必須用泡沫棒,否則封堵不密實,不牢固。
8、墻板上如需吊掛重物,應在安裝部位先鑿孔,孔內用粗砂漿填實,待七天后砂漿達到強度即可安裝膨脹螺栓吊掛重物,其它與磚墻施工無二。
9、中央空調管穿墻及消防箱位置按照尺寸在安裝墻板時預先留洞(和門洞做法相同)。
以上就是輕質隔墻板水電管線安裝施工細節處理的先關講解,希望對大家有所幫助。洛陽歸一建材是一家專注生產輕質隔墻板的廠家。產品高強耐水石膏生態墻板、石膏生態砌塊解決了石膏制品強度低、耐水性差的兩大難題,在市場上深受客戶好評。
